2023 10 26 Reduccion tiempos

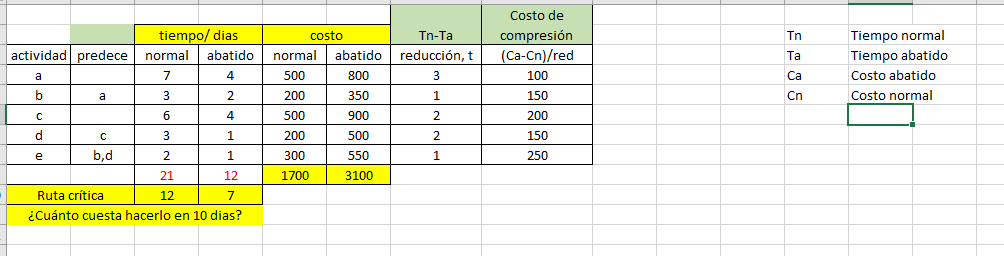

Podemos enlazar las actividades con el sector normal con las siguientes operaciones.
REDUCIR EL TIEMPO DE 12 DIAS A 10 Y CALCULAR EL COSTO
nota: y es la nueva variable que usaremos
MIN Z = 100ya +150yb + 200yc + 150yd + 250ye
S.A.
ecc1. ya <= 3
ecc2. yb <= 1
ecc3. yc <= 2
ecc4. yd <= 2
ecc5. ye <= 1
xa >= <tiempo nodo anterior> + (tiempo actividad a - reduccion en tiempo a)
xa >= 0 + (7 - ya)
ecc6. xa + ya = 7
xc >= 0 + (6 - yc)
ecc7. xc + yc = 6
xb >= xa + (3 - yb)
ecc8. xb - xa + yb >= 3
xd >= xc + (3 - yd)
ecc9. xd - xc + yd >= 3
xe >= (xb) + (2 - ye)
xe >= (xd) + (2 - ye)
ecc10. xe - xb + ye >= 2
ecc11. xe - xd + ye >= 2
ecc12. xe <= 10
ecc13. xi >= 0, i = a, b, c, d, e
ecc14.
